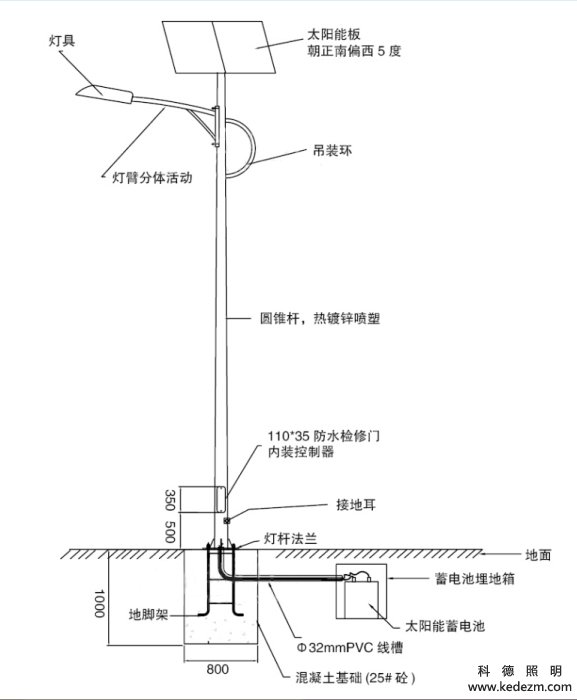

太阳能路灯安装施工与传统路灯安装过程根基一致,但有区别,出格是太阳能电池板与蓄电池的安装。太阳能路灯安装施工工序:灯位的选定,根本预制,蓄电池组装、电池板与支撑加的组装,灯杆组装(穿线、灯具安装、电池板技架安装),吊装,蓄电池安装,控制器安装,灯杆校位置,验收移交。

灯位的选定:
1、现场戡测,灯位周围无遮挡物。安装时有起吊空间(周围有无高压线缆等)。
2、跟据路灯道路安装规范要求定灯位,采用三种布灯方式(单侧布灯,双侧交叉布灯,江苏科德照明电气有限公司是从事生产设计太阳能路灯、高杆灯厂家,20年太阳能路灯生产经验,营造最专业的太阳能路灯厂家,联系电话:13805257308。,双侧对称布灯);灯高确定,与道路宽度与布灯方式关系确定;灯间距,与灯高与照射倾角关系(一般是灯高的三倍摆布)。
根本预制:
1、预埋件尺寸的确定,跟据灯杆厂供给数据,确定灯高与预埋件尺寸关系如下表:
序号
灯高(米)
根本尺寸
(长*宽*高)mm
预埋件对角线尺寸(mm)
螺杆规格
图号
备注
1
4
400×400×800
220
M18
2
4~6
500×500×1000
280
M20
3
6~8
600×600×1400
360
M24
4
8~12
800×800×1500
400
M28
5
2、挖坑,按照根本尺寸确定坑大小,同时预留蓄电池置埋位置;具体详见根本图
3、根本预制,预制根本时,混凝土标号按C20来执行,同时要对根本用振动机构振动夯实,确保质量,在浇灌混凝土时,注意不要将混凝土浇灌在丝杆上面,以免影响安装速度。压置穿线管时,要按照图纸要求压置,并确保不将混凝土注入管内。下管口位置距根本面距离为250mm。对根本概况进行找平,用程度仪测试,确保四脚准确无误程度。

筹备工作:
1、工具筹备,按照工作需求,筹备相应工具,并列出清单(清单上需注明型号与数量)具体按工具外出清单表来筹备。
2、材料筹备,按进货清单筹备材料,并逐一核对(数量,规格等),确认准确无误;
安装工作:
1、蓄电池组装,核对蓄电池容量与设计配置单是否不异,(若多块组联,请确定并串联方式,并联电池不能超过4块)。蓄电池联接线接线时,注意联接线鼻子焊接点安稳。将联接好的电池装进蓄电池保温箱中,封锁保温箱,同时注意在组装时将保温箱遍地螺丝紧固好,避免露水;
将组装好的蓄电池盒,置入蓄电池坑中,盖好盖板(或者直埋于土里);蓄电池入坑过程中最好选择在好天;入坑后将联接线引出坑根本,测试电压是否正常,否则进行查抄。
2、电池板组装,组装前将电池板支架与灯杆搬运至根本附近,将电池板用螺丝固定在架子上,按要求对电池板时行并串联接线,接线完闭后进行测试,确保电压附合安装要求。正常天气环境:12V系统电池板系统测试电压不能低于18V,24V系统电池板测试电压不能低于36V。若小于要求查抄单板电压是否附合要求。
